工业厂房是制造业生产的核心载体,投产运行后,长期承受重型设备的静荷载与生产运行的动荷载重复作用,加上部分老旧厂房建设时期地基处理标准偏低、地下水位变化引发土体流失,很容易出现地基不均匀下沉问题。厂房下沉不仅会导致地坪开裂、设备基础倾斜,影响生产设备的精度,严重的还会造成梁柱结构开裂,威胁厂房整体结构安全。注浆加固作为原位处理技术,不需要停产拆除重建,能快速止住沉降,恢复厂房使用功能,已经成为当前工业厂房下沉治理的首选方案。

工业厂房下沉的核心特征与注浆治理的必要性
工业厂房的下沉和普通民用建筑相比,有鲜明的特点,对治理的要求也更高:第一,荷载差异大,沉降不均匀性突出。厂房内部重型设备区和普通通行区的荷载差距可达几十倍,容易出现局部不均匀沉降,设备基础下沉会直接导致设备水平度超标,产品加工精度下降,甚至无法正常生产;第二,对工期要求严格,厂房停产一天就会产生几万甚至几十万的产值损失,不能长时间封闭施工,必须选择快速治理的方案;第三,治理不能影响后续生产,注浆加固不能增加过多自重,不能占用厂房生产空间,避免影响设备布局和生产流程。
以河北石家庄藁城某机械制造厂房为例,该厂房投产8年,重型冲压车间区域设备基础出现不均匀下沉,最大沉降差达到12厘米,导致冲压设备导轨倾斜,加工零件精度偏差超标,不得不停产整改。由于企业订单饱满,无法接受长时间重建,最终选择了分区域注浆加固方案,仅停产10天就完成了治理,施工后沉降稳定,设备精度恢复到允许范围,为企业减少了数千万元的订单损失,充分体现了注浆治理的优势。
相反,如果厂房下沉不及时注浆治理,沉降会持续发展,不仅设备精度越来越差,还会导致梁柱接头开裂,基础钢筋锈蚀,最终可能造成厂房报废,提前注浆治理成本低、效果好,能避免小问题演变成大隐患。
厂房下沉注浆的主流工艺选择与适配场景
针对厂房下沉的不同类型和地质条件,主流注浆工艺分为三种,各自适配不同场景:
水泥单液浆注浆:适配大面积地坪下沉

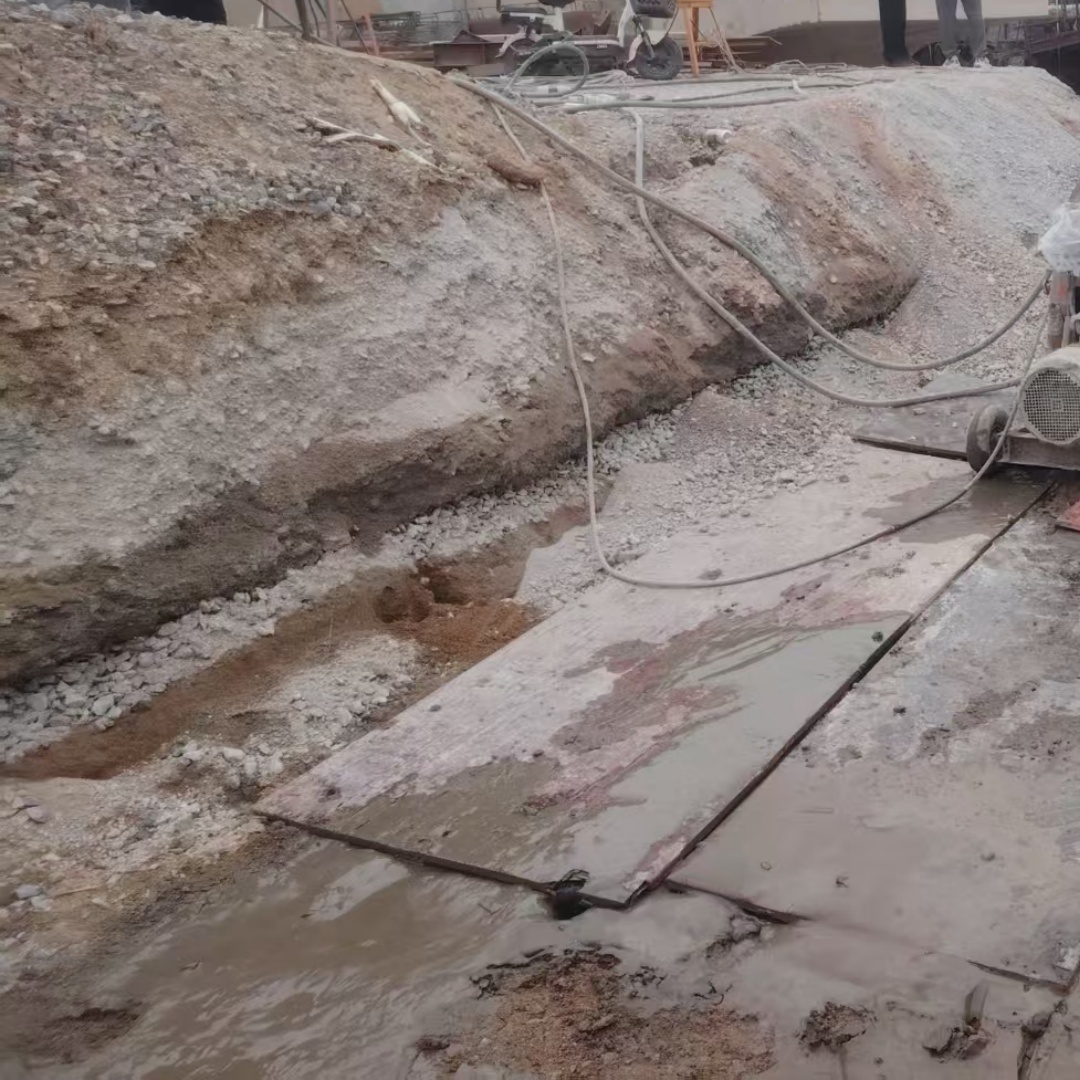

对于厂房整体地坪不均匀下沉、深度在10米以内的软土地基沉降,优先采用水泥单液浆注浆工艺,这种工艺成本低、强度高,适合大范围加固。核心施工流程是:沿厂房地坪按梅花形布置注浆孔,孔位间距1.5-2米,设备基础周边适当加密,钻孔深度穿透填土层和软弱土层,进入下部稳定持力层,采用从孔底向上拔管注浆的方式,注浆压力控制在0.3-0.5MPa,通过浆液填充土体空隙,挤密松散地层,将软土地基胶结成整体,提升地基承载力。这种工艺材料价格低,施工速度快,适合大面积厂房地坪下沉治理,石家庄东部工业园区很多厂房都属于软土地基,大面积下沉大多采用这种工艺,治理效果稳定。
水泥-水玻璃双液浆注浆:适配设备基础局部下沉
针对单个或多个设备基础的局部下沉,需要快速抬升、快速恢复生产,优先采用水泥-水玻璃双液浆注浆工艺。这种浆液凝结速度可控,可以在几分钟内初凝,能够精准控制浆液扩散范围,避免浆液流到不需要加固的区域,同时可以通过控制注浆量逐步抬升设备基础,精准调整沉降差,快速恢复设备水平度。核心施工方法是:在设备基础周边布置注浆孔,钻孔到基础底面以下,采用分级注浆,逐步抬升基础,每一次抬升后观测水平度,直到恢复到设计精度,最后封孔稳定。石家庄鹿泉某装备制造厂,单个数控设备基础下沉8厘米,采用双液浆注浆,仅用2天就完成了抬升,设备水平度恢复达标,第二天就恢复了生产,对生产影响极小。
袖阀管分层注浆:适配深层软土地基下沉
对于深度超过10米的深层软土地基引发的厂房整体下沉,普通注浆工艺容易出现上层冒浆、下层注浆不饱满的问题,优先采用袖阀管分层注浆工艺。这种工艺预先在钻孔内安装袖阀管,从下往上逐段注浆,可以精准控制每一段的注浆压力和注浆量,保证深层软土地基加固均匀,不会出现浅层冒浆、深层空虚的问题,适合大深度、大范围的厂房下沉治理,尤其是软土层厚度超过15米的项目。这种工艺虽然成本比普通注浆稍高,但加固均匀性更好,沉降控制更稳定,能长期保障厂房安全。
厂房下沉注浆的核心施工管控要点
厂房注浆治理有其特殊性,要保证治理效果,必须抓好三个核心管控要点:
第一,施工分区,减少对生产的影响。对于还在生产的厂房,一般采用分区施工,先加固影响生产的区域,不影响生产的区域可以安排在夜间或停产间隙施工,尽量缩小封闭范围,注浆完成一个区域就恢复一个区域的使用,把对生产的影响降到最低。对于需要抬升的设备基础,施工过程中要实时监测设备水平度,控制抬升速率,每天抬升量不超过5毫米,避免一次性抬升过大对设备基础造成损伤。
第二,严格控制注浆压力,避免损伤原有结构。厂房的地坪和基础厚度一般不大,注浆压力过大容易导致地坪起鼓开裂,因此必须严格控制注浆压力,一般地坪注浆压力不超过0.5MPa,设备基础周边注浆压力不超过0.6MPa,施工过程中安排专人观测地坪和基础表面变化,出现异常立即停止注浆,调整参数。石家庄某厂房注浆,曾经因为包工队盲目加大压力,导致近百平米地坪起鼓开裂,不得不返工处理,反而耽误了工期,增加了成本,可见压力管控的重要性。
第三,做好后期沉降观测,确认沉降稳定。注浆完成后,需要持续观测不少于1个月,每天记录沉降数据,要求连续半个月沉降速率小于0.04毫米/天,才能判定沉降稳定,对于设备基础,还要复测水平度,确认没有新的沉降变化,才能完全交付使用,避免留下隐患。
结语
当前我国大量投产10年以上的工业厂房都进入了下沉病害高发期,及时采用注浆工艺治理,既能快速止住沉降,恢复生产,又不需要大规模重建,成本仅为重建的1/5-1/3,工期缩短80%以上,性价比优势十分明显。只要结合厂房下沉的具体特征,合理选择注浆工艺,严格抓好施工过程的管控,就能一次性彻底解决厂房下沉问题,恢复厂房生产功能,延长厂房使用寿命,为企业安全生产提供可靠的结构保障。
